Laporan Progress Proyek

PROJECT MONITORING
Laporan Progress Pekerjaan
Dokumentasi perkembangan pekerjaan, tenaga kerja, material, cuaca, kendala, dan pencapaian schedule proyek.
Total Laporan1
Rata-rata Progress0.00%
Sesuai / Lebih Cepat0
Perlu Perhatian1
ARSIP PROYEK
Laporan Terbaru
Minggu ke-3Terlambat
PROJECT MINIPLANT KOMPRESOR BERAU, KALIMANTAN TIMUR
📍 Berau, Kalimantan Timur
31 Juli 2026
Progress Real0.00%
Schedule9.21%
DOKUMENTASI LENGKAP
Detail Laporan Pekerjaan
LAPORAN PEKERJAAN
PROJECT MINIPLANT KOMPRESOR BERAU, KALIMANTAN TIMUR
📍 Berau, Kalimantan Timur
PERIODE MINGGU KE-3
Jumat, 31 Juli 2026
Progres Real Hari Ini0.00%
Kumulatif Progres Real0.00%
Rencana Schedule9.21%
Deviasi Schedule-9.21%
Tenaga Kerja Kontraktor yang Hadir
1. Direktur1 Orang
2. Site Manager1 Orang
3. Logistik1 Orang
4. K31 Orang
5. Drafter1 Orang
6. Surveyor1 Orang
7. Mandor1 Orang
8. Pekerja4 Orang
Pekerjaan yang Dilaksanakan Hari Ini
- Pekerjaan Titik Bangunan 62x20 M
- Pekerjaan Bouwplank
- Pekerjaan Fabrikasi Pembesian Bore Pile
- Pekerjaan Gudang dan Direksi Keet
Material On Site
- Papan
- Kayu
- Triplek
- Seng
- Besi
- Paku
Alat yang Dipakai
- Genset
- Gerinda
- Cangkul dan Palu

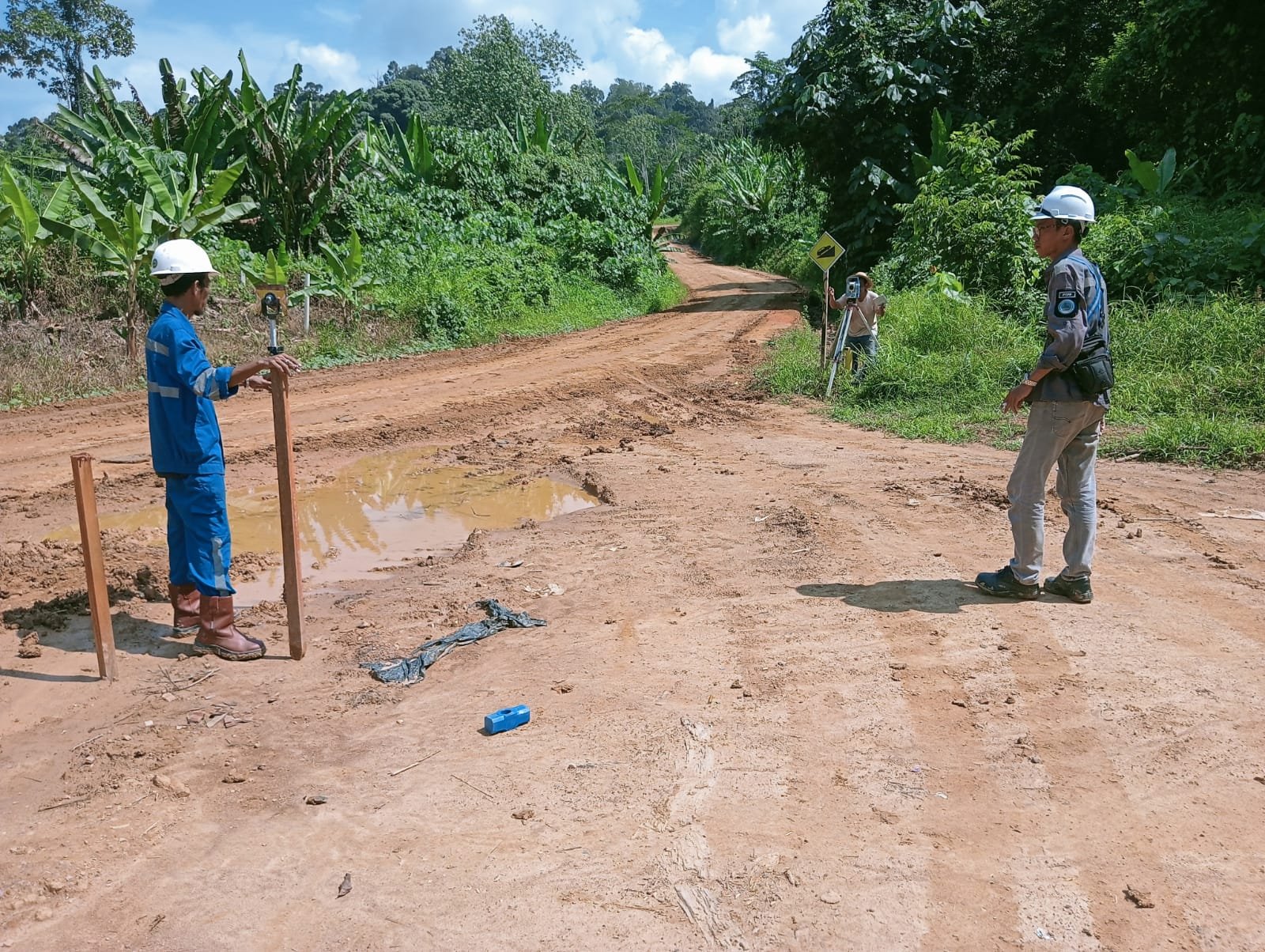

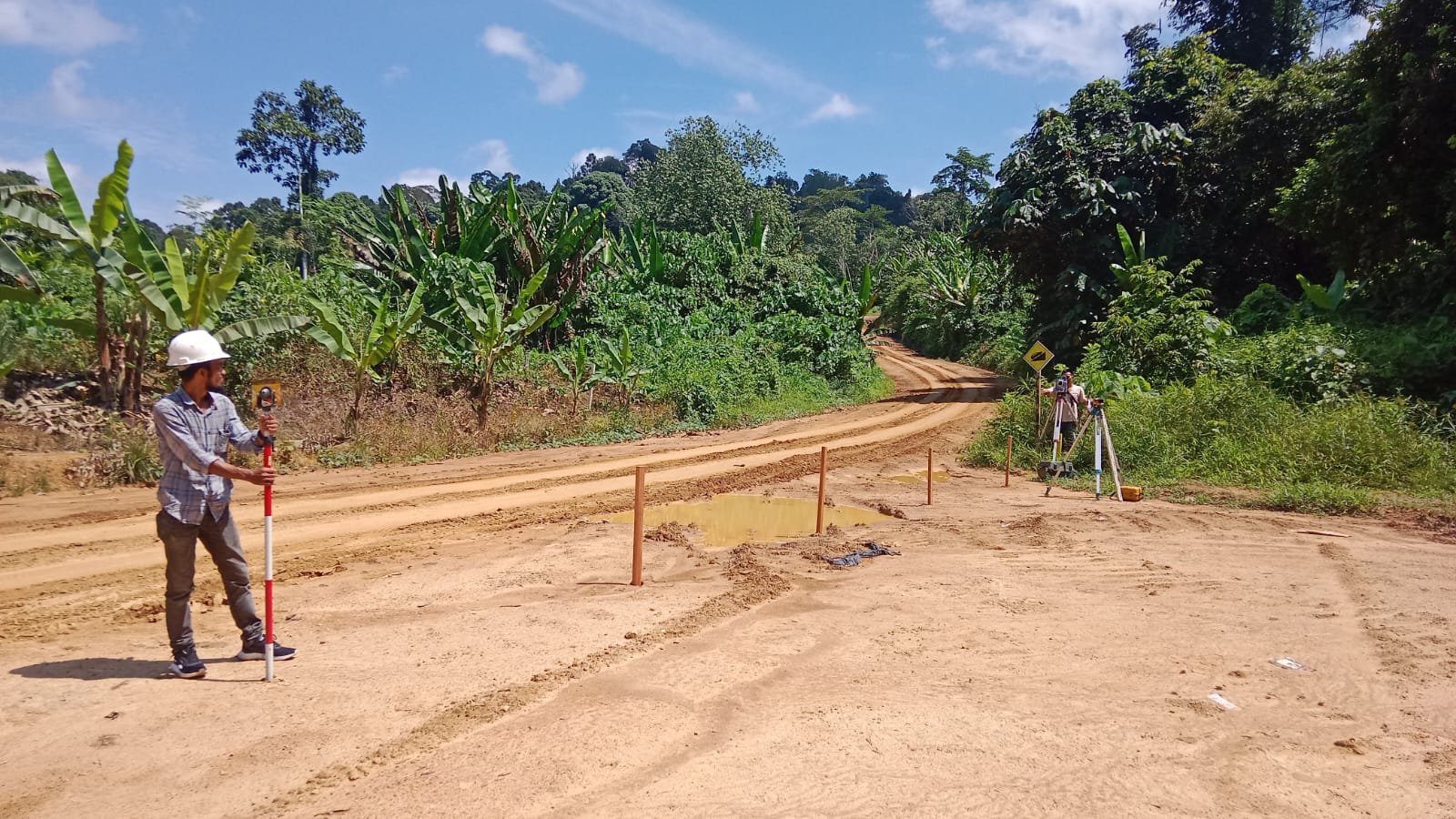

- Alat Survey Theodolit
- Alat Spiral Besi Bore Pile
- Gergaji
- Bodem
- Alat Bore Pile
Cuaca
07:00-12:00Cerah
12:00-17:00-
17:00-22:00-
Saran / Rekomendasi
- Harap pekerja senantiasa memakai APD lengkap
- Dimohon untuk mendatangkan material sesuai dengan spesifikasi teknis
- Ajukan approval material dan izin pelaksanaan sebelum mendatangkan atau melaksanakan pekerjaan
Masalah Teknis
Tidak ada masalah teknis yang dilaporkan.
Masalah Non Teknis
Tidak ada masalah non teknis yang dilaporkan.
Catatan Tambahan
- Untuk gambar layout diminta segera ada keputusan, karena di lapangan sudah memulai pekerjaan fabrikasi pembesian
- Untuk pekerjaan pagar seng agar segera ada keputusan demi keamanan di lokasi proyek
